该试验段位于济南绕城高速南线
于2017年11月5日开工建设

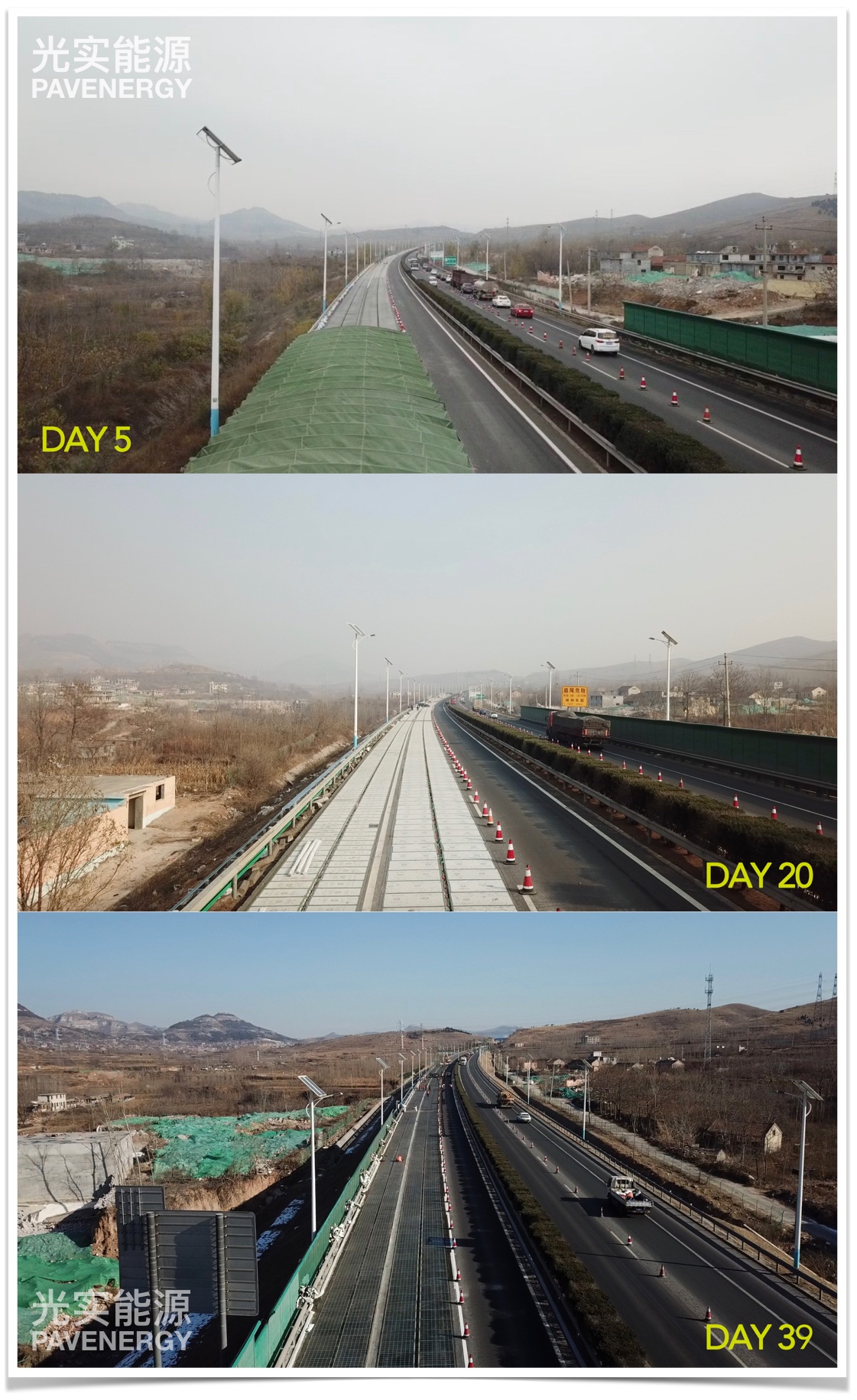

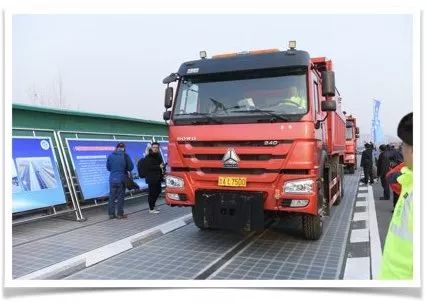

主体工程及相关验收历时55天

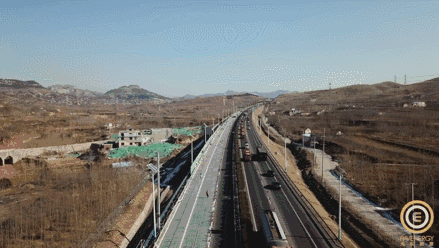

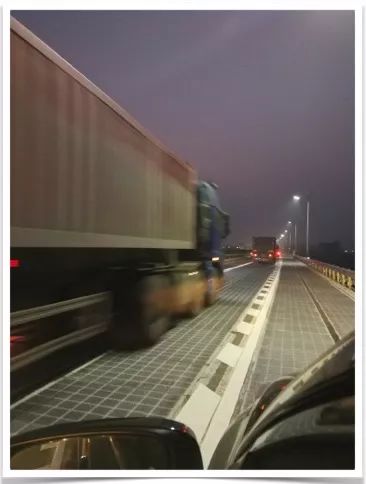

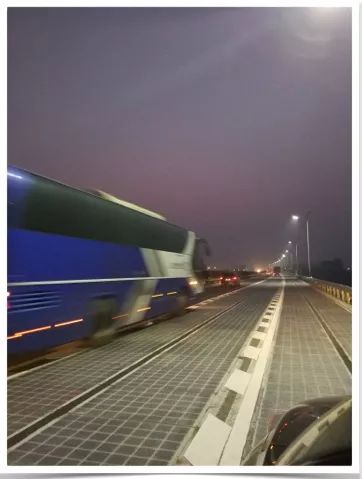

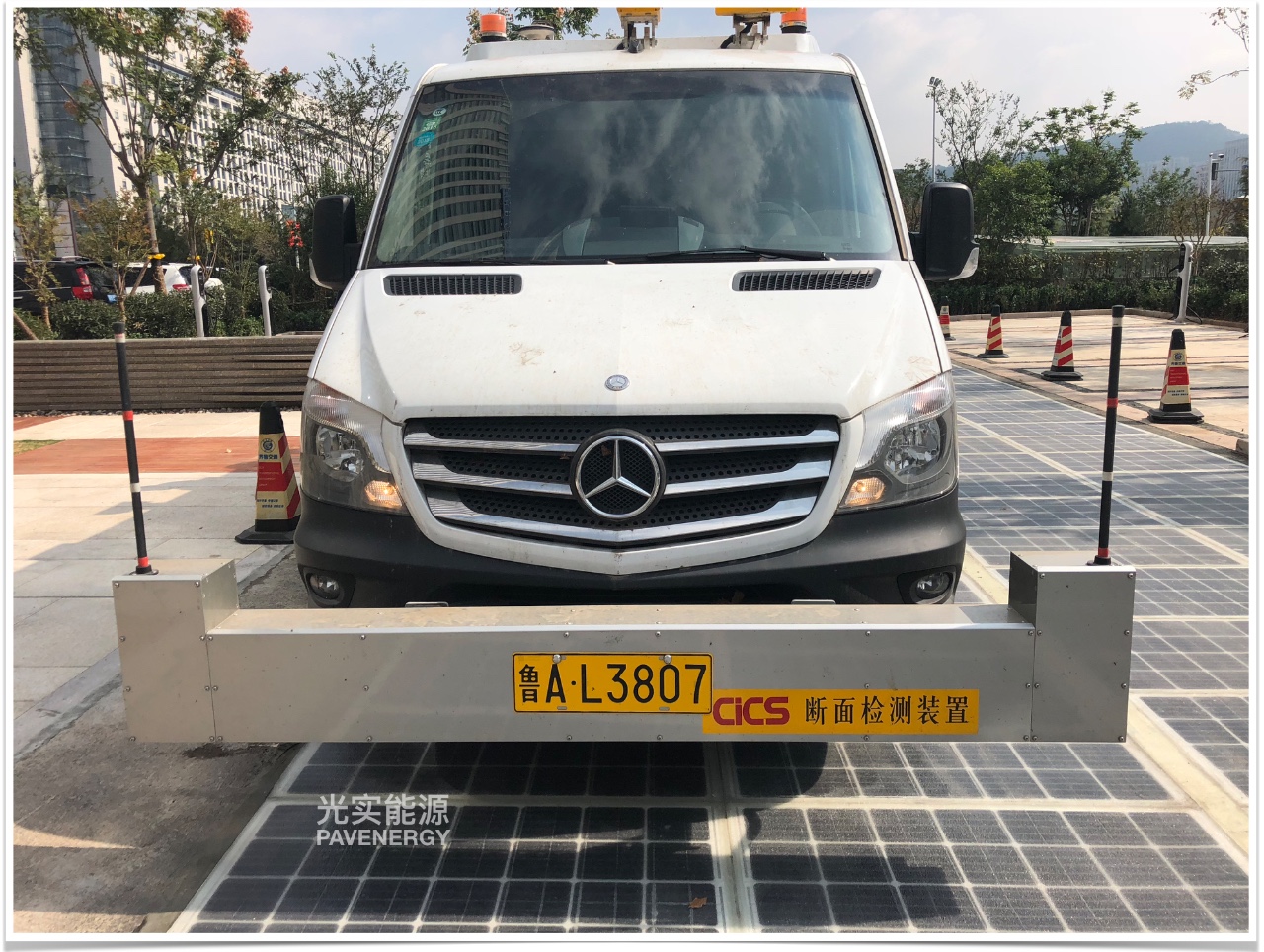

采用具有完全自主知识产权的承载式光伏路面专用组件铺设,铺设区域为高速公路行车道及紧急停车带两车道,全长1080米,总铺设面积5874平方米,总装机容量817KWp,采用全额上网模式发电并网。

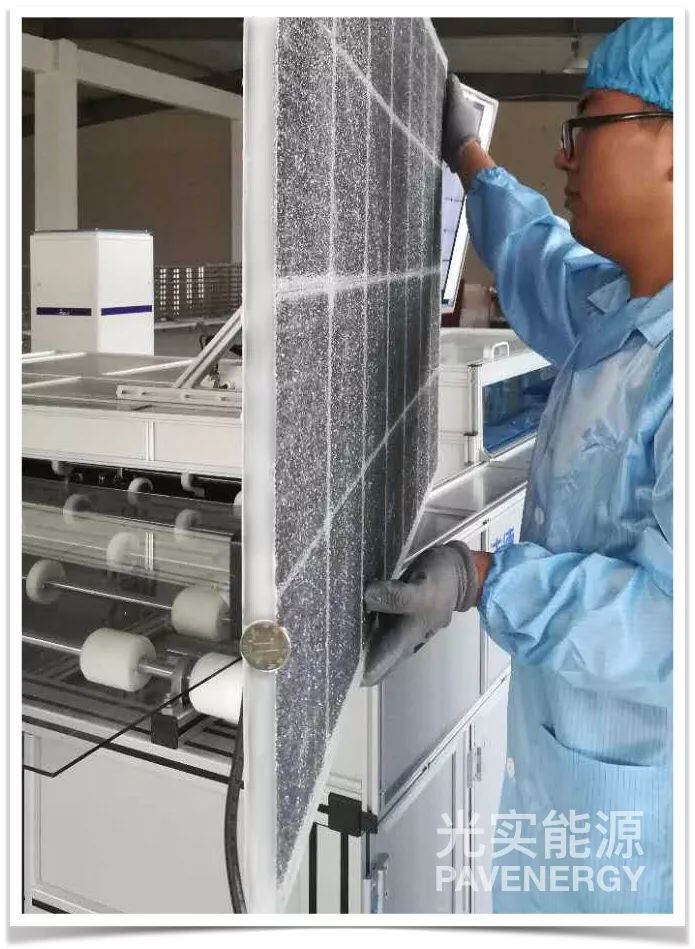

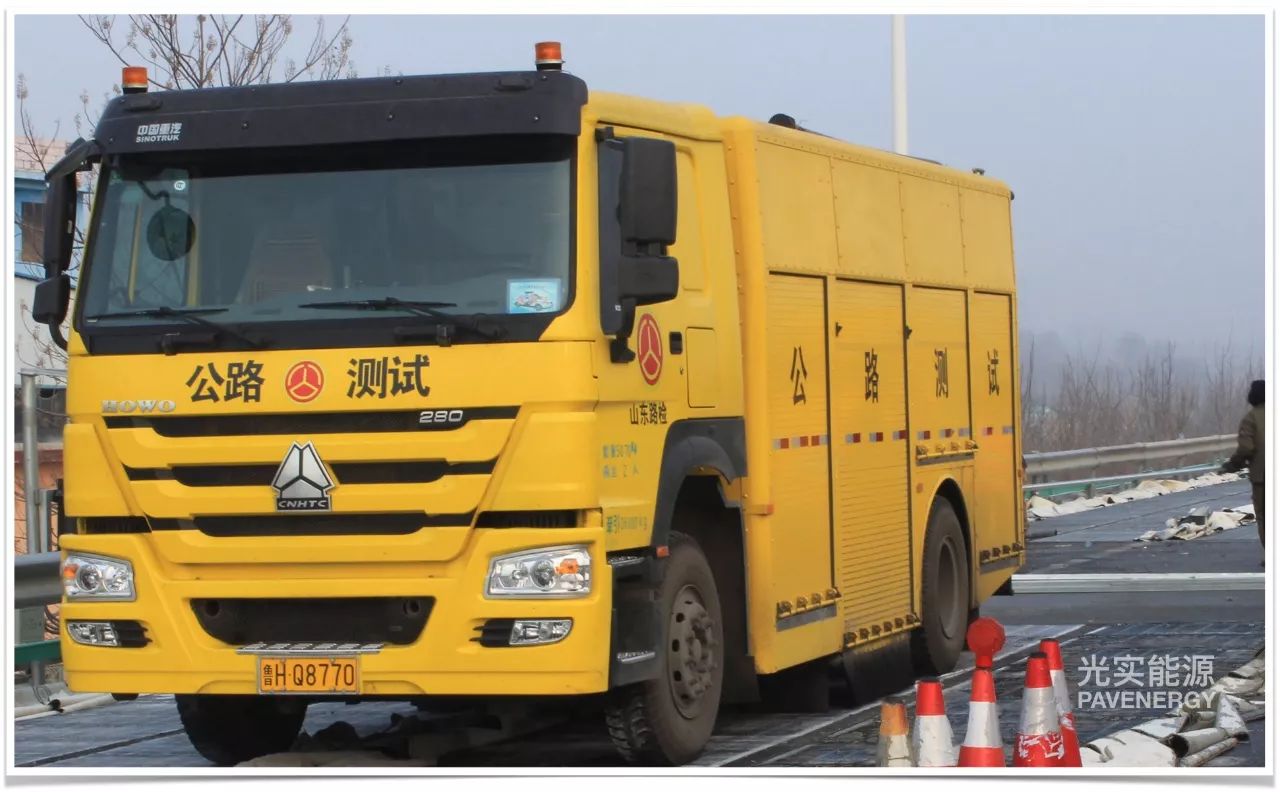

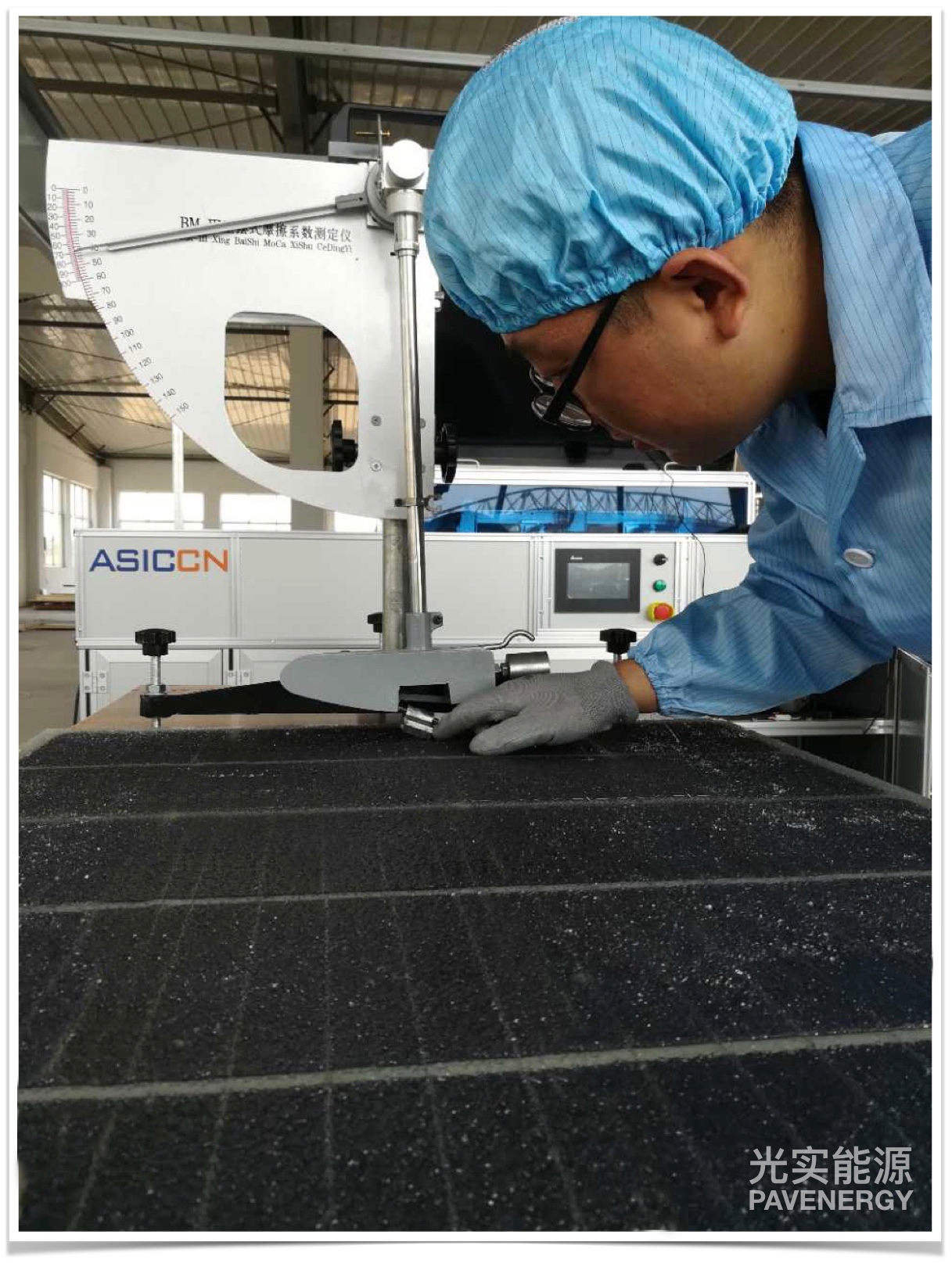

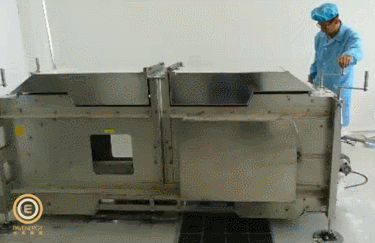

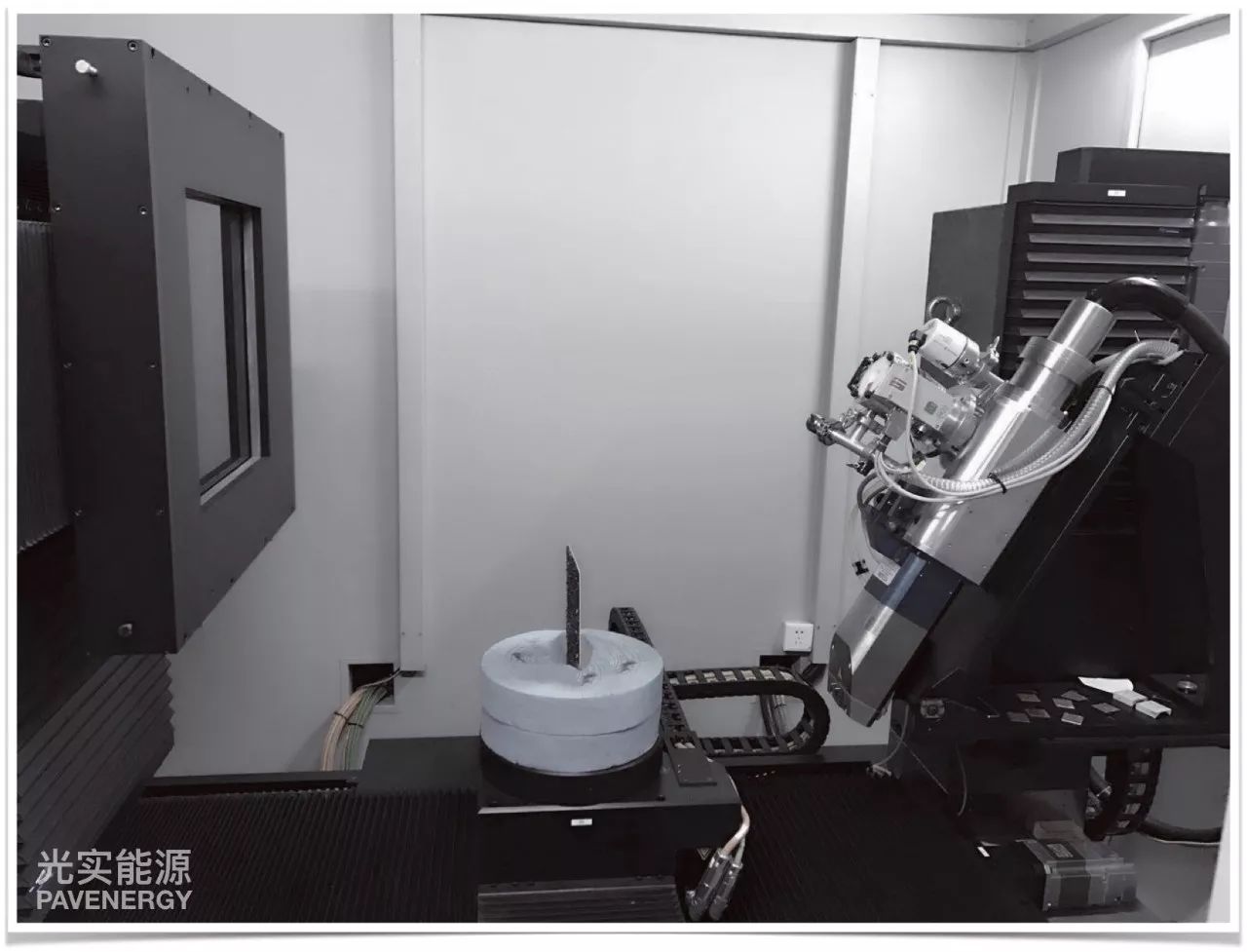

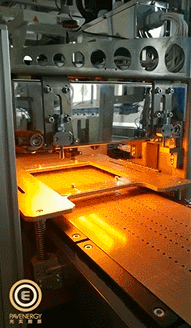

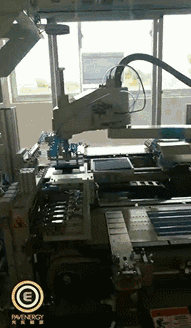

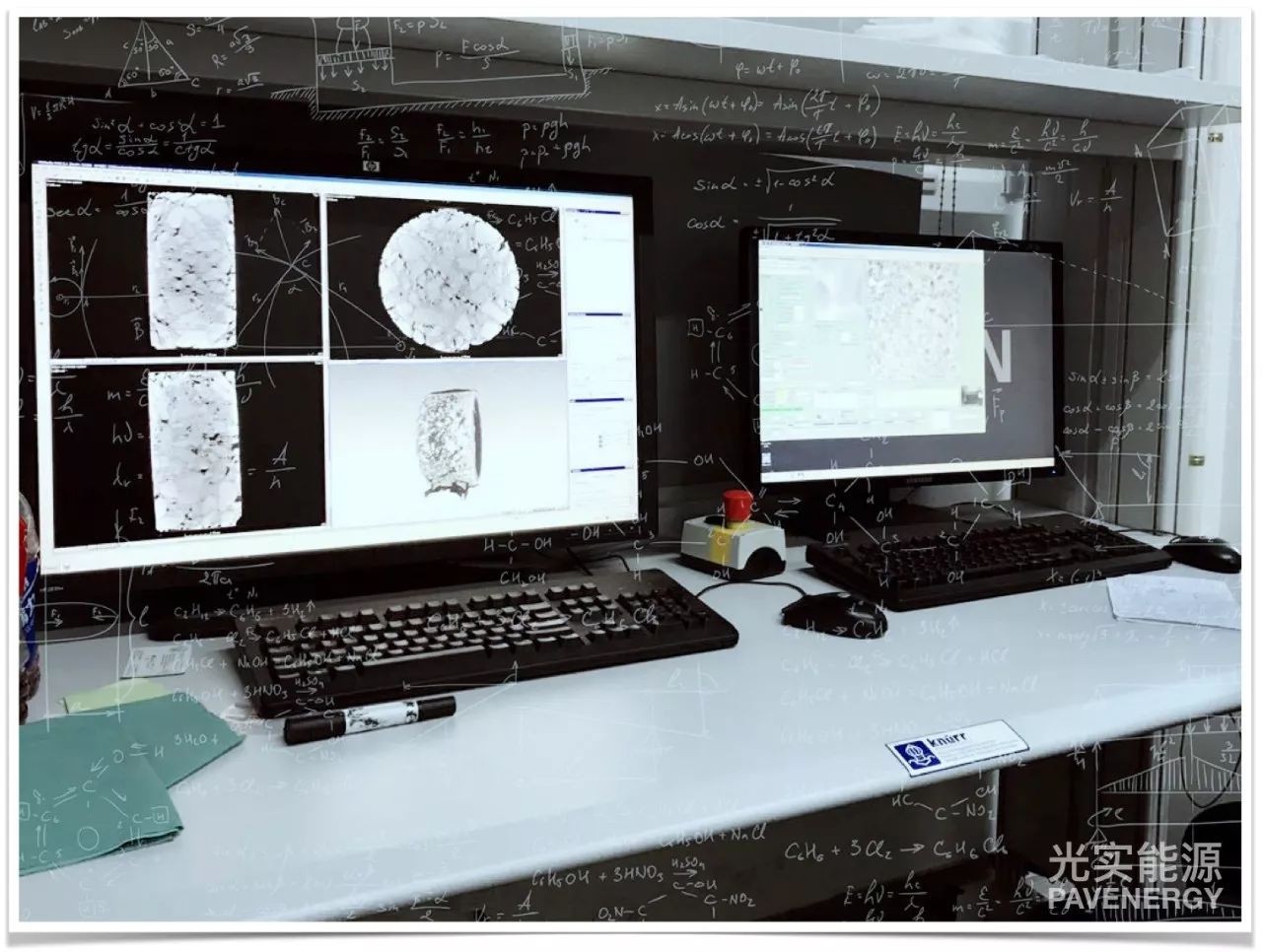

研发过程中采用多种先进的试验技术装备进行了大量的光伏路面模块的力学、电学、耐老化、耐候性、疲劳试验、加速加载大型试验等,为技术及产品应用奠定了坚实的数据及理论基础。
同时,公司在成套施工体系设计、配套系列标准及质控检测、衍生产品综合开发等方面的系统攻关,成功将道路交通功能、发电功能集成于适用于高等级公路的光伏路面组件,其设计寿命、力学参数、路用性能各项指标均高于现有沥青混凝土路面,在承载式光伏路面领域取得世界领先的重大技术突破。
